沥青路面施工全攻略:从设计到养生的完整流程
2025-05-16 来自: 四川鑫嵘路桥科技有限公司 浏览次数:160
正式铺筑前,需对验收合格的路面基层进行清扫,以确保表面洁净。随后,采用2~3台森林灭火鼓风机沿纵向排成斜线,将浮灰吹净,使骨料得以外露,从而增强沥青与基层的粘结力。
在喷洒环节,首先需确认路面基层已干燥。在喷洒改性乳化沥青前一小时,利用洒水车快速喷洒少量水以湿润路面。随后,采用高精度智能洒布车进行精确喷洒,并定期疏通、清洗输油管道及喷嘴,以防阻塞,确保机械设备始终处于良好状态。对于洒布汽车无法作业的路段或部位,以及漏洒的部分,需采用手提式喷洒器进行人工补洒。
撒布集料后,用轮胎压路机进行三遍碾压,每次碾压重叠1/3轮宽,由两侧向路中逐步碾压,并确保有效压实宽度。碾压顺序则从路肩侧开始,逐渐向中分侧推进。
最后,养护环节至关重要。碾压完毕后需封闭交通进行为期7天的养生,以确保路面质量。养生期结束后即可开放交通。

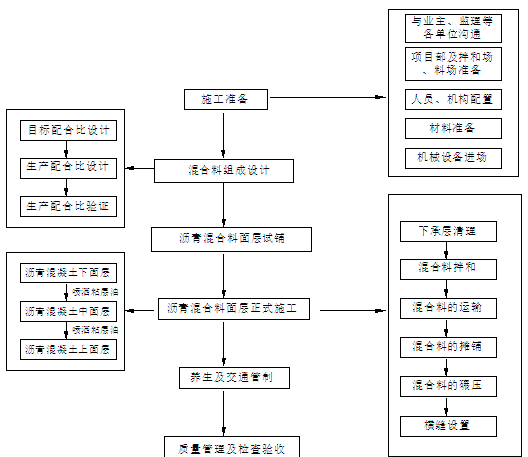

1-沥青砼路面面层施工
接下来,我们将详细介绍沥青混凝土各面层施工的工艺流程图。

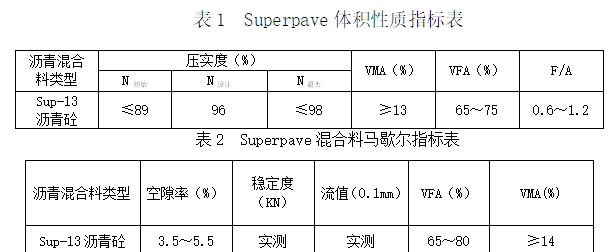

本标段沥青混合料面层采用三层式结构,其中主线上面层选用Sup-13型改性沥青砼,中面层则采用AC-20C型中粒式改性沥青砼,而下面层则选用AC-25C型粗粒式70号A级沥青砼。同时,我们也提供了各类结构层矿料级配通过率(%)的详细范围表。
各种类型结构层沥青混合料的配合比设计
对于SUP类型的沥青混合料,即高性能沥青砼路面(Superpave),其设计方法别具一格。在施工前,精心进行沥青混合料的配合比设计,这一过程涵盖目标配合比设计、生产配合比设计以及生产配合比验证三个关键环节。
在设计过程中,需依据工程实际所使用的材料和设计要求,精确计算出材料的配比。随后,在室内环境下拌制沥青混合料,并利用旋转压实机成型试件,进而计算混合料的体积指标,从而确定矿料的恰当比例及沥青用量。这一目标配合比将为拌和楼的冷料仓供料比例、进料速度以及试拌提供有力指导。
此外,拌制高性能沥青混合料时,还需关注各项指标把控。
2-生产配合比设计
在确定了目标配合比后,接下来的步骤是进行生产配合比设计。这一环节涉及将经过二次筛分后的热料仓材料取出并再次筛分,以精确确定各热料仓的材料比例。同时,需要反复调整冷料仓的进料比例,以确保供料的均衡。随后,以目标配合比设计的沥青用量为中心,分别增加和减少0.3%的沥青用量,进行马歇尔试验,对各项指标进行严格检验。若发现任何指标不满足规范要求,应立即调整热料仓的比例,并重新进行级配设计。
完成生产配合比设计后,还需进行试拌。试拌的沥青混合料的技术指标合格,方可铺筑试验段。试验段使用的沥青混合料还需进行马歇尔试验和沥青含量、筛分试验,以进一步确定正常生产的标准配合比。
此外,对于AC-20C和AC-25C型沥青混合料,还需经过以下步骤确定标准配合比:
首先,从施工现场取各类矿料进行筛分,计算各矿料的用量,使合成的矿质混合料级配符合工程技术规定。在计算过程中,应反复调整,使矿质混合料级配曲线呈现顺畅的单峰曲线,并特别注意控制0.075mm、2.36mm、4.75mm筛孔的通过量接近标准级配的中值。
其次,根据计算确定的矿料组成和新规范推荐的油石比范围,以0.5%的间隔变化取五个不同的油石比。使用实验室小型拌和机拌制沥青混合料,制备五组马歇尔试件,每组包含六个试件。随后,测定各试件的密度、空隙率、沥青饱和度、稳定度和流值,并分别绘制各项指标的曲线图。
最后,取密度最大值对应的油石比a1、稳定度最大值对应的油石比a2以及空隙率范围中值对应的油石比a3,计算三者的平均值作为油石比的初始值OAC1。同时,求出能满足沥青混凝土各项标准的大油石比OACmax和小油石比OACmin,并取两者的中值作为OAC2。
3-标准配合比确定
若OAC1值介于OACmax与OACmin之间,则认为设计结果可行,可取OAC1与OAC2的中值作为目标配合比的油石比OAC,并综合考虑当地气候条件,确保试件空隙率控制在3%~4.5%的范围内。若OAC1不在此范围内,则需调整级配并重新进行配合比设计。
残留稳定度检验
按照既定配合比制备沥青混凝土马歇尔试件,并进行48小时浸水马歇尔试验。试验结果满足技术规范中关于残留稳定度的要求。
4-AC型生产配合比设计
首先,根据二次筛分后的矿料筛分结果,通过计算确定各热料仓矿料和矿粉的用量比例,以供拌和机控制室使用。同时,不断调整冷料仓进料比例,确保供料均衡。
其次,以目标配合比设计的油石比OAC为中心,分别增加和减少0.3%的油石比进行马歇尔试验。若三组沥青混凝土的技术指标均符合技术规范,则取中间值OAC为生产配合比的油石比;否则,需进一步增减油石比的试验以选定油石比。
最后,进行残留稳定度检验。按照生产配合比制备沥青混合料,进行48小时浸水马歇尔试验,确保残留稳定度满足技术规范要求。
5-试拌与验证
使用生产配合比进行试拌,待沥青混合料的技术指标合格后铺筑试验段。从试验段取样进行马歇尔试验和沥青含量、筛分试验,以进一步确定正常生产的标准配合比。每个面层施工单位应通过合格的沥青混合料组成设计,拟定试铺路段方案,并采用调试后的正式施工机械进行试铺。
6-试铺与验证
在直线段选取300米长的路段作为试铺段,严格遵循《公路沥青路面施工技术规范》(JTG F40-2004)及省高指指导意见进行铺筑。监理工程师应全程参与,监督施工工艺和技术措施的执行,同时进行测温、观色、取样,并详细记录试验和检测结果。试铺过程中,应确保各项技术指标均达到要求,对发现的问题及时提出改进措施。试铺结束后,需经检测确认各项指标均达标,方可提交试铺总结报告。经驻地监理工程师审核、总监代表和总监助理审查后,报总监批准,此报告将作为正式开工的依据。
随后,可进行各类沥青混凝土面层的正式施工。在施工前,需清理下承层,确保路面施工的质量。
1-1、下封层完整性及粘结性检查
首先,需要仔细检查下封层的完整性,确保其覆盖,无缺失或损坏。同时,还要评估下封层与基层表面的粘结性,用硬物进行刺破测试,合格的标准是下封层应与基层表面紧密粘结,无法整层被撕开。对于局部基层外露或下封层两侧宽度不足的地方,应按照下封层的施工要求进行补铺,以保证整体的完整性和粘结性。
1-2、下封层表面矿料及杂物处理
在检查过程中,若发现下封层表面存在浮动的矿料,应将其扫至路面以外,同时确保表面杂物也被清除。对于灰尘,需提前进行冲洗,并利用风吹净。
